3号线一期东段石家庄站(不含)至三教堂站(含)35kV环网及DC1500V电缆出厂验收
顺利完成
来源:分公司综合维修部 时间:2019.10.17

     随着“三深化、三提升”和“效能革命”的深入开展,运营分公司不断提高工作效能。目前,3号线一期东段工程正在如火如荼的建设中,电缆作为供电系统的“大动脉”显得尤为重要。为保障地铁建设工程的顺利推进,2019年10月14日-16日,运营分公司组织进行了3号线一期东段石家庄站(不含)至三教堂站(含)35kV环网及DC1500V电缆出厂验收工作。

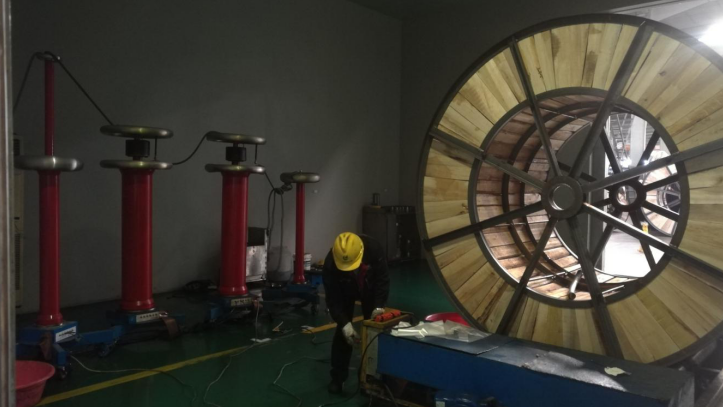

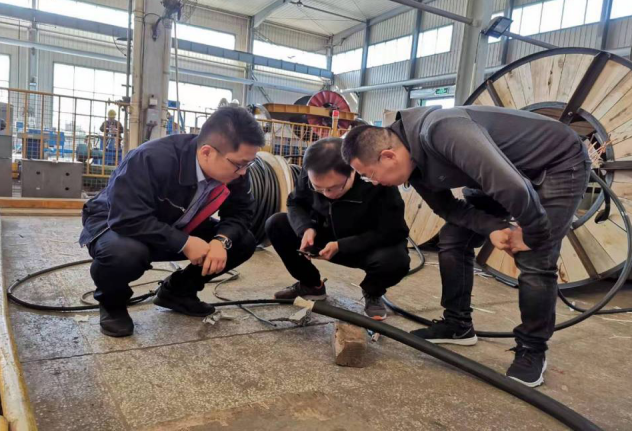

  根据设备出厂验收大纲中的出厂验收项目,验收组对电缆进行了严格验收。首先,对设备生产质量检验文件、合同及相关技术标准、型式试验报告、电缆第三方检测报告进行了审查。随后,现场随机选取一轴电缆对其进行了局部放电、交流耐压、直流电阻等试验。最后,对电缆外观、尺寸、铜导线截面积等进行查看,无亏方、跳米等情况存在。经过一系列严格的检查,验收组一致认为设备各项指标符合要求,验收通过。
  电力电缆作为地铁核心供电设备,其质量可靠性直接影响到地铁的正常运营。本次出厂验收的顺利通过,确保了电缆质量的可靠性,为3号线一期东段的开通运营打下了坚实的基础。同时,在本次验收工作中,运营分公司相关人员就电缆破损后的修复、试验等疑难点问题,与厂家进行了面对面的交流,深入掌握了电缆破损后的修复及试验方法,为运营后的维护以及故障处理提供了有力的技术支持。
