1号线二期工程接触网专业设备资产移交
顺利完成清点工作
来源:分公司综合维修部 时间:2019.06.19

      为积极落实“三深化、三提升”活动,深入开展“效能革命”,6月15日至17日,在轨道公司设备部的组织下,中铁华铁、中铁建电气化局、运营分公司物资部、综合维修部供电车间共同对1号线二期工程接触网专业设备资产进行了清点、核查。

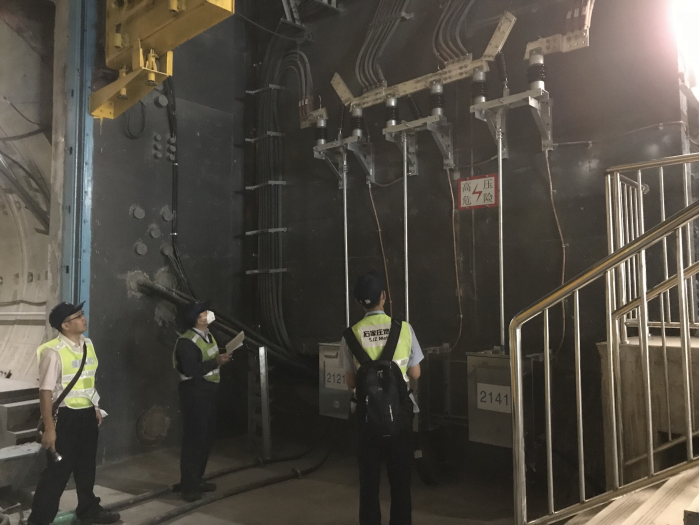

      为确保本次接触网专业设备资产清点工作“有目标、尽责任、快节奏、高效率”圆满完成,综合维修部供电车间积极利用1号线二期试运行期间难得的开放性施工天窗,及时提报施工作业计划,积极调派工作经验丰富、认真负责、责任心强的员工参加核查,人员安排合理、分工明确、充分利用有限的天窗时间,对各类接触网设备的型号、数量、位置等信息进行了详细全面摸排。本次清点的主要设备有1500V直流电缆10km、电动隔离开关23台、分段绝缘器7台、架空地线22km、接触网悬挂23km,与实物资产基本一致,确保了1号线二期接触网新线资产安全、完整、真实,为后期接触网设备的稳定运营提供了详实的基础数据资料,做到心中有数。
      在接下来的工作中,综合维修部供电车间必当克服困难,迎难而上,恪尽职守,做好设备的运营维护,以实际行动全面落实运营服务大提升,为1号线二期开通试运营保驾护航。
